巡查基準日:2025年4月10日
巡查時間:2025年4月10日下午
巡查人員:馬子建、張海城
巡查項目:
松山區重點公園安裝攝像機設備采購項目
巡查內容:
1、了解施工進度、施工質量、甲方滿意度情況等;
2、突擊檢查施工狀況、人員現場情況,施工進展等。
項目概況:
松山區重點公園安裝攝像機設備采購項目共涉及松山區轄區內14所公園(水上公園、車伯爾民俗園、石博園、牧歌公園、蒙古源流雕塑園等)的監控安防,主要安防產品包括:槍球一體攝像機、太陽能套裝、監控桿、移動網絡信息物聯卡、內存卡、配電箱及配線。共51套監控點位。
施工大體分為兩部分:(1)監控桿基礎制作,根據定點位置現場挖制監控桿基坑,攪拌澆筑混凝土基礎;(2)桿體組裝并調試監控等設備后固定于已達標準強度的基礎上。
巡查情況:
1.施工進度:本項目于3月28日進場施工,于4月8日已完成第一部分工作,所有監控桿基礎已澆筑完成;4月9日所有設備已到齊并向甲方完成驗貨,并于當日開始安裝;至4月10日下午巡查當日,水上公園設備已基本安裝完成,明日開始安裝牧歌公園設備。預計完成本項目所有工作還需一周時間。
2.施工人員安排:監控桿基礎制作階段的施工人員4人,2人/組進行挖坑及制作混凝土工作;后續安裝設備階段的施工人員5人,其中2人進行運輸、布放桿體及設備,剩余3人進行設備安裝調試工作。

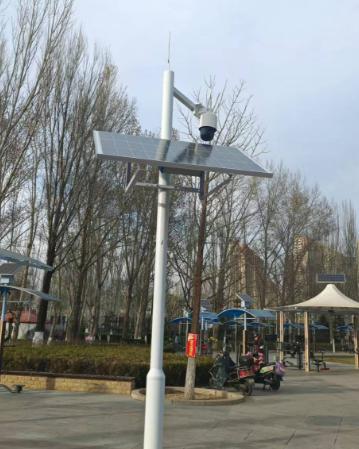

3.施工質量:監控桿安裝牢固,基礎強度符合要求,監控及太陽能設備安裝符合要求,每安裝完成一個點位可實時將視頻畫面?zhèn)魉椭林笓]中心,甲方相關負責人進行現場抽檢合格。
巡查結論:
1、各系統設備運行狀態較好,設備產品質量、施工進度符合預期設計要求;
2、施工服務人員認真負責,與甲方單位溝通順暢;
3、后續將加強針對本項目的巡查,為客戶提供更加優質、高效的售后服務。
